L11级别整机柜交付——“多快好省”助力新型数据中心建设
2022/09/09 10:42AI云资讯10744
L11级别整机柜交付模式是指机柜在工厂完成PDU及其它机柜配件装配,完成服务器上架安装及交换机上架安装(可选),并完成柜内布线等原本需要在数据中心部署现场进行的装配活动,以整机柜颗粒形态进行运输并最终交付。
采用L11级别整机柜交付模式,具有交付颗粒大幅提升,现场实施工作量显著减少,交付窗口期大幅缩短,集成质量显著优化等特点,从而最大化满足数据中心高效、高质量部署的业务需求。
一、 全球数据中心规模化、集中化趋势明显
当前,数字经济已成为全球各国GDP增长的核心动力,作为科技创新和技术应用关键基础设施的数据中心也日益呈现规模化、集中化的发展趋势。根据《全球数据中心托管服务市场机遇报告2021-2025》中的统计,2017-2021年,全球超大规模数据中心数量从391个增长到691个,并预计将在2025年达到890个,增速显著。
发改委、网信办、工信部、能源局纷纷出台针对数据中心的发展和规划指导,统筹推动新型数据中心布局优化、降本增效。2022年初,国家四部委联合发文,同意在内蒙古、贵州、甘肃、宁夏等地启动建设国家算力枢纽节点,并规划了10个国家数据中心集群。能源充足,具备先天气候优势的西部地区成为大量新建数据中心的落脚点。“东数西算”工程的启动,将进一步加速国内数据中心规模化发展的步伐。
二、 更快、更省、更便捷、更安全,L11整机柜交付模式火热升温
数据中心规模化扩张加速的背后是庞大的运维交付团队,不断增长的人力成本,持续延长的交付时间窗口,以及跨省市远程支持的重重困难。以单一互联网行业TOP CSP客户群为例,其数据中心的服务器年需求量可达20-60万台,交付季持续6个月,高峰期每日交付量超过10,000台节点。
而传统的交付模式,需要庞大的交付团队,冗长的交付周期,完全无法满足互联网行业灵活、快速的业务节奏。以某行业用户3,000台设备传统交付场景为例,现场交付、实施、调测共投入400人天,一支12人的交付团队,持续交付、实施、调测超过一个月时间。
为了提升交付时效、交付安全,降低交付成本,美国的大型数据中心早于10年前便已开始逐步尝试从传统的L6交付切换为以整机柜颗粒形态完成运输交付,拆箱即用的L11交付模式。发展至今,L11整机柜交付已成为欧美数据中心的主流交付模式。全球最大共享出行服务商Uber业务覆盖全球数十个国家,其数据中心位于美国Phoenix和 Ashburn, L11整柜交付模式满足了客户对于部件选型、理线方案的定制化需求,同时又能节省一笔不少的人力费用,一举多得。2022年以来,月活用户超过5,000万的全球大型多人在线游戏平台Roblox向浪潮信息采购了多批服务器,总量近万台,全部要求为L11形态。 Roblox采购的节点包含机架式、多节点产品,也覆盖了不同处理器平台,类型多样、种类丰富。相对地,对于数据中心部署难度也较大,但是一体化交付大大缩短了设备上架的时间,因为设备上架、理线的工作在工厂端就已提前完成。Roblox数据中心管理人员曾开玩笑地向我们表示,让北美地区的实施人员完成满载机柜的理线无异于要求“猛男”绣花,如此精细化的工作很乐于交由系统厂商完成。
不断追逐技术创新的国内互联网企业也在近年来纷纷完成了L11交付试点。2019年,在百度顺义数据中心,浪潮信息采用L11级整机柜系统交付模式,创造了8小时交付1万台节点的业界服务器交付最高记录。

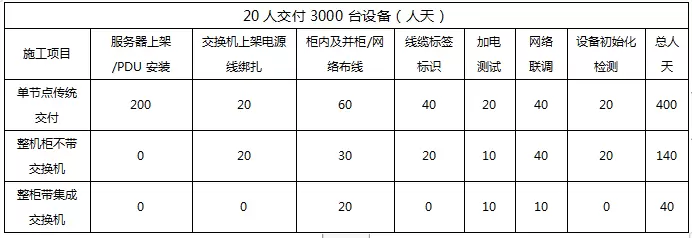

相较传统的交付模式,集成交换机的L11整机柜交付效率可提升10倍。集成度越高,交付时间越短,交付成本越低,拆解的各项活动时间收益分析如下表:

三、 质量与可靠的极限,浪潮信息“大工匠”寻求IT设备交付天花板,不断抬高“一厘米”L11整机柜级别交付的收益不仅仅表现在时间和人力成本的降低,交付时间窗口的缩短和现场交付人员数量的大幅减少对于保障数据中心安全运营,以及数据安全也大有裨益。我们可以想象一下,在交付高峰期,为了保障传统交付模式的交付效率,需要维持近百人的实施团队在承载企业核心业务的数据中心热火朝天的忙碌长达近半年时间,关键业务应用和重要数据所面临的风险不言而喻。L11整机柜的交付形式则可以极大程度地减轻大量实施人员长期驻留对数据中心安全性的冲击。
交付质量和可靠性提升是L11级别整机柜交付所带来的另一个明显优势。
整机柜服务器的组装、调试、强弱电布线等现场部署工序前移到工程流水线完成,大大简化了现场交付的技术复杂度。通过整机柜可靠性设计保障、原厂工艺集成、机柜级出厂老化测试,最大程度保障了交付质量,避免了在传统单节点交付模式下,第三方交付人员由于经验不足、人为疏忽或各类突发事件造成的交付问题。
浪潮信息从2010年起开始整机柜系统的研制和交付工作,具有多年的沉淀和技术积累。为持续优化L11交付流程,提升交付工艺,提高交付效率,保障交付质量,公司组建了常设L11专家团队,汇聚了平均从业经验超过十年的产品管理、技术研发、测试验证、生产制造和交付实施资深专家,为客户提供极致的交付体验。

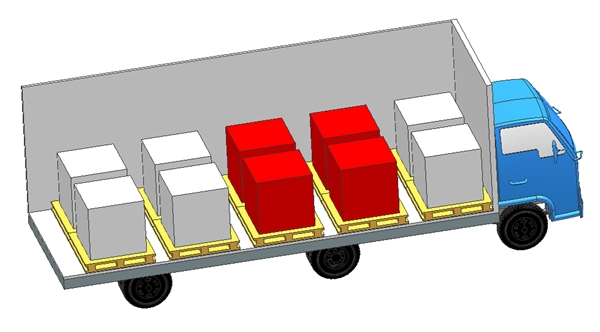

为保障L11级别整机柜交付运输可靠性及质量要求,浪潮信息L11专家团队通过在机柜顶部、节点、托盘、运输车盘等部位安装感应器在全国范围内实地运输路线进行路谱监测及收集,并据此对产品包装、防护及运输策略进行全方位优化。2018年浪潮信息联合国内某互联网大客户从济南出发历经千岛湖最终抵达客户内蒙数据中心,进行了长达2800km运输路线的实时监测,积累了大量的宝贵数据,并结合数据对机柜和包装设计进行了一系列设计优化,最终实现DOA(到货即损率)数据下降了十倍。

*路谱智能监控及数据整合分析
为保障L11级别整机柜部署可靠性要求,浪潮信息L11专家团队实地调研了全球范围内不同行业用户近百所数据中心基础设施状况,综合数据中心调研基础设施数据进行地震破坏性仿真。结合仿真结果对机柜、IT设备导轨托架、柜内IT设备布局进行了全方位针对性设计优化,并与客户联合制定了数据中心IT设备底座强度及设计要求,定制了机柜与数据中心IT设备底座的专用连接加固件。确保浪潮信息L11级别整机柜在各种实地部署条件下,均可满足八级抗震要求,从而满足客户最严苛的安全性要求。

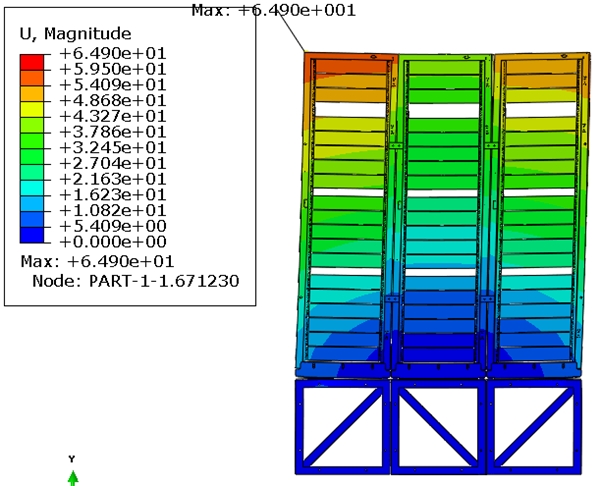

*八级抗震仿真形变分析
随着当前数据中心走向集中化和规模化,快速部署、智能运维、灵活扩展的整机柜交付模式逐渐成为数据中心建设的新常态。未来,浪潮信息将继续围绕L11级别整机柜交付潜心探索,“多快好省”助力新型数据中心建设。
相关文章
- 太空数据中心的“中国芯”硬核登场——国科环宇全套自研方案亮相北京卫星产业生态发展大会
- 华为极简全闪数据中心2.0发布,加速AI时代“数智普惠 一步到位”
- 从“样板”到“普惠”:华为极简全闪数据中心2.0让数智化一步到位
- 数据中心联动光储业务!这家企业走出不一样的破局之路
- 从传统数据中心到现代化数据中心,四个决定性的改变
- Aginode安捷诺与比利时绿色技术公司 Ethernetics联手,推出智能PDU,助力数据中心单机架能效提升
- 英伟达称其AI数据中心采用高温运行设计,可大幅减少用水量
- SpaceX AI1发布背后:太空超算/数据中心正从概念走向工程现实
- 数智普惠 一步到位 | 华为极简全闪数据中心2.0存储商业峰会-暨大附一院样板点发布会成功举办
- 数据中心耗电远超电网负荷,迫使英伟达与谷歌在2026年第三季度前启动800V直流电架构改造
- 亚马逊数据中心公布2025年水消耗量为946万吨
- 信然与迪拜客商达成意向合作 助力40亿美元海外算力数据中心项目
- 伊顿电源Power Cube电力模块,打造数据中心高密度供配电新标杆
- 快部署、易扩容、智运维:科士达预制模块化数据中心重塑AIDC建设范式
- 从冷源到算力:美的楼宇科技在马来西亚展示数据中心“终极冷却”矩阵
- Anthropic每年向埃隆·马斯克的数据中心支付150亿美元以获取使用权限
AI企业
更多>>AI硬件
更多>>AI产业
更多>>AI技术
更多>>- 全球最强开源模型 Kimi K3 发布,参数规模 3 万亿,真的是强!
- 范式变革!东软发布AI原生软件工程白皮书,重构软件产业底层逻辑
- KAT-Coder-Pro V2.5正式发布:从“写代码”迈向“做工程”,Agentic能力全面升级
- 自变量机器人王昊:训练世界模型需付出“时间税”,解决模态对齐是当务之急
- 腾讯发布CodeBuddy Security,用AI Agent实现更高效的代码审计
- Twinkle x昇腾,率先实现Deepseek-V4系列模型高效训练
- 高德发布鸿蒙首个生成式 UI 开源框架 AGenUI,告别传统 UI 开发模式
- 发布即适配| 天数智芯全力支持腾讯混元Hy3 preview 开源落地,共推国内大模型产业普惠
